一、 医用压缩空气站安装及调试
1.空气压缩机及其附属设备的安装应依据设备商提供的说明及安装要求进行,并遵守《压缩机、风机、泵安装工程施工及验收规范》GB 50275 第二章的规定。
2.压缩空气站内所有气体连接管道均应经脱脂处理,符合医用气体管材洁净度要求。
3. 压缩空气站内管道应分段吹扫干净方可接入各附属设备。
4.应有独立的配电柜与电网连接。
5. 压缩空气站内管道应按《民用建筑电气设计规范》JGJ 16 进行接地,接地电阻应小于 10Ω。
6. 空气压缩机及附属设备应按设备说明书的指导进行试运转。
二、 医用真空站安装及调试
1. 真空泵及其附属设备的安装应依据设备商提供的说明及安装要求进行,并遵守《压缩机、风机、 泵安装工程施工及验收规范》GB 50275 有关章节的规定。
2.真空泵安装的纵向水平偏差不应大于 0.1/1000,横向水平偏差不应大于 0.2/1000。
3. 液环式真空泵应注水清洗泵腔,直至放水孔放出清洁水为止。
4. 有联轴器的真空泵应进行手工盘车检查,电机和泵的转动应轻便灵活、无异常声音。
5. 应检查真空管路及阀门等附件,保证管路等通径;真空泵排气管道应尽量短直,管道口径无局 部减小。
6. 真空电磁阀安装前应先通电试验,并在运动部位涂润滑防锈油膏。
7. 应有独立的配电柜与电网连接。
8.真空泵及附属设备应按设备说明书的指导进行试运转。

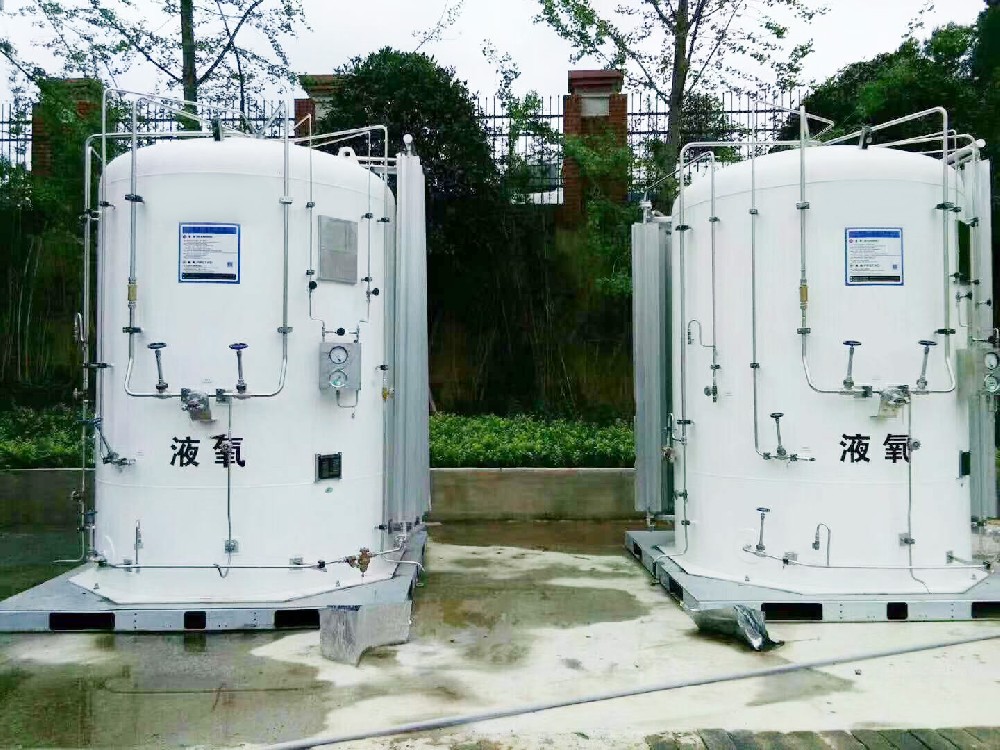

三、 医用液氧贮罐站安装及调试
1. 立式医用液氧贮罐罐体倾斜度应小于 1/1000。
2. 医用液氧贮罐应使用地脚螺栓固定在基础上,不得采用焊接固定。
3. 医用液氧贮罐、蒸发器与医用液氧管道的法兰联接,应使用医用液氧贮罐商提供的低温密封垫, 必须采用铜或奥氏体不锈钢连接螺栓,常温预紧后在低温下再拧紧。
4. 在医用液氧贮罐周围 7 米范围内的所有导线、电缆应设置金属套管,不应裸露。
5. 医用液氧贮罐站应按《建筑物防雷设计规范》GB 50057 的规定采取防雷接地装置。
6. 首次加注医用液氧前,应按设备说明书使用无油干燥的氮气对医用液氧贮罐吹扫,并进行置换和预冷。
7. 医用液氧贮罐初次加注完毕后,应缓慢调压并实施 48 小时现场监控。
